Rybnicki blok gazowo–parowy wchodzi w finał po 80 procentach budowy

FOT. UM Rybnik

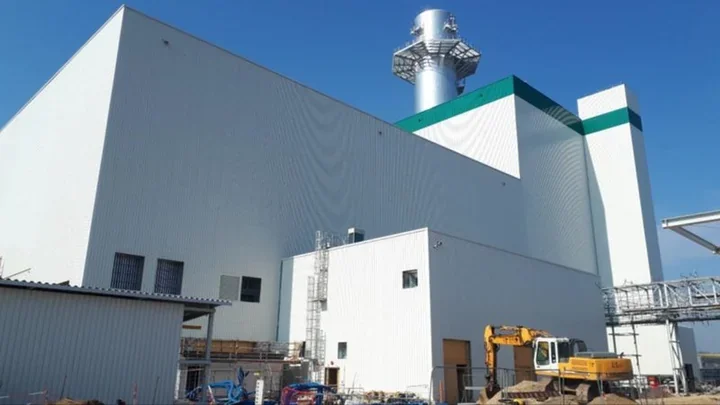

Na placu budowy nowej elektrowni w Rybniku ruch nie zwalnia ani na moment. Inwestycja PGE Nowy Rybnik jest już zaawansowana w około 80 procentach, a kolejne elementy zaczynają składać się w jeden spójny obraz. W środku obiektów trwa montaż najważniejszych urządzeń, a na zewnątrz pracuje kilkaset rąk i specjalistycznych maszyn. To etap, w którym wielka budowa coraz wyraźniej przypomina przyszłą elektrownię, a nie tylko teren robót.
- Tysiąc trzysta osób pracuje równolegle, a montaż nie zwalnia
- Przy ujęciu wody chłodzącej wchodzą do gry nurkowie i sprzęt pływający
- Linie energetyczne są już niemal gotowe, a załoga szykuje się do nowej roli
Tysiąc trzysta osób pracuje równolegle, a montaż nie zwalnia
Według informacji spółki PGE Nowy Rybnik inwestycja przebiega zgodnie z harmonogramem. Na placu budowy każdego dnia pracuje blisko 1300 osób, co dobrze pokazuje skalę przedsięwzięcia i tempo, w jakim rośnie nowa jednostka.
Wewnątrz obiektów toczy się montaż urządzeń technologicznych, które w przyszłości będą decydować o sprawności całego bloku. To właśnie ten etap zwykle najmniej widać z zewnątrz, ale od niego zależy, czy ogromna konstrukcja zacznie działać jak precyzyjny mechanizm. Dla Rybnika oznacza to, że projekt wchodzi w fazę, w której mniej liczy się sam rozmiar, a bardziej dokładność i kolejność kolejnych operacji.
Przy ujęciu wody chłodzącej wchodzą do gry nurkowie i sprzęt pływający
Jednym z najbardziej wymagających miejsc pozostaje rejon ujęcia wody chłodzącej. Trwa tam budowa pompowni i montaż elementów układu pod wodą, a prace prowadzone są z użyciem specjalistycznego sprzętu pływającego oraz ekip nurków.
Efektem tego etapu ma być rurociąg odpowiadający za doprowadzanie i odprowadzanie wody potrzebnej do pracy bloku. Inwestor podkreśla, że całość prowadzona jest zgodnie z normami środowiskowymi, a działanie instalacji będzie na bieżąco kontrolowane przez układ pomiarowy. To ważne zwłaszcza tam, gdzie technologia styka się bezpośrednio z otoczeniem naturalnym i każde odchylenie wymaga stałego nadzoru.
Linie energetyczne są już niemal gotowe, a załoga szykuje się do nowej roli
Do końca zbliża się także infrastruktura wyprowadzenia mocy, nad którą prace rozpoczęły się w sierpniu 2025 roku. W jej ramach powstały nowe linie:
- napowietrzna 400 kV – montaż został zakończony,
- podziemna 110 kV – prace są obecnie finalizowane.
Równolegle od marca trwa cykl szkoleń dla pracowników zrekrutowanych w 2025 roku do obsługi nowego bloku. Program obejmuje teorię i zajęcia praktyczne na symulatorach, które odwzorowują rzeczywiste warunki pracy. Spółka informuje też, że przyszłą załogę nowej instalacji pozyskano spośród pracowników elektrowni węglowej, dzięki czemu doświadczenie ma zostać przeniesione do nowego, bardziej nowoczesnego układu.
PGE Nowy Rybnik zapowiada, że blok gazowo–parowy będzie jedną z największych i najbardziej zaawansowanych technologicznie jednostek tego typu w Europie. Inwestycję zaprojektowano z myślą o spełnieniu najbardziej rygorystycznych norm emisyjnych, a zakończenie robót planowane jest na pierwszy kwartał 2027 roku.
na podstawie: Urząd Miasta w Rybniku.
Ilustracja wykorzystana w artykule została pobrana z zewnętrznego źródła (UM Rybnik). W przypadku zastrzeżeń dotyczących praw do zdjęcia prosimy o kontakt.
![]()
Ostatnie Artykuły

Motocykliści nie odpowiadają za każdy wypadek. Dane pokazują zaskakujący podział

Na rybnickim rynku mundurowe święto i jubileusz Straży Miejskiej

Atrakcyjna cena może skończyć się utratą pieniędzy. Policja ostrzega

Na przejściu pieszy nie ma drugiej szansy - alarmujące statystyki

Wojciech Tochman w Rybniku opowie o wojnie widzianej z bliska

Świadczenie wspierające w Rybniku. Pomoc przy wniosku

Wrześniowa podróż do źródeł Europy. Jacek Kurek spotka się z rybniczanami

Dwa dni święta plonów w Przegędzy. Był festyn i msza dziękczynna
![[PIŁKA NOŻNA] Barycz Sułów – ROW 1964 Rybnik 4:0. Po przerwie gospodarze rozstrzygnęli mecz w Betclic 3. Lidze Grupa 3 (Grupa III)](/images/mecz/thumbnails/barycz-sulow-row-1964-rybnik-22082026-40.webp)
[PIŁKA NOŻNA] Barycz Sułów – ROW 1964 Rybnik 4:0. Po przerwie gospodarze rozstrzygnęli mecz w Betclic 3. Lidze Grupa 3 (Grupa III)

Japonia bez przewodnika. Monika Weissmann opowie o codzienności

Nowy radiowóz dla Gaszowic. Trzy gminy wsparły zakup Kia Sportage

Z księgowości do literatury. Rybniczanin opisał losy trzech pokoleń

Upiór wychodzi z „Dziadów” i trafia na wystawę w Rybniku

Rafał Brzoska rozpoczyna inicjatywę 150% i apeluje o zmianę zasad odpowiedzialności platform za fałszywe reklamy
Przydatne dane teleadresowe
- Apteki Pstrążna, gmina Lyski, powiat rybnicki - adresy, telefony, godziny otwarcia
- Apteki LYSKI, powiat rybnicki - adresy, telefony, godziny otwarcia
- Filia nr 2 Maroko w Rybniku - godziny, karta, wypożyczenia
- Miejski Dom Pomocy Społecznej w Rybniku - kontakt, warunki pobytu i zakres opieki
- Apteki Gaszowice, powiat rybnicki - adresy, telefony, godziny otwarcia
- Urząd Skarbowy w Rybniku - kontakt, godziny, e-usługi i umawianie wizyt
